【百日攻坚】平潭项目遍地开花,这些工地传来好消息……

平潭生活垃圾焚烧发电厂一号锅炉有望春节前点火试运行

垃圾焚烧发电厂主体已基本成型

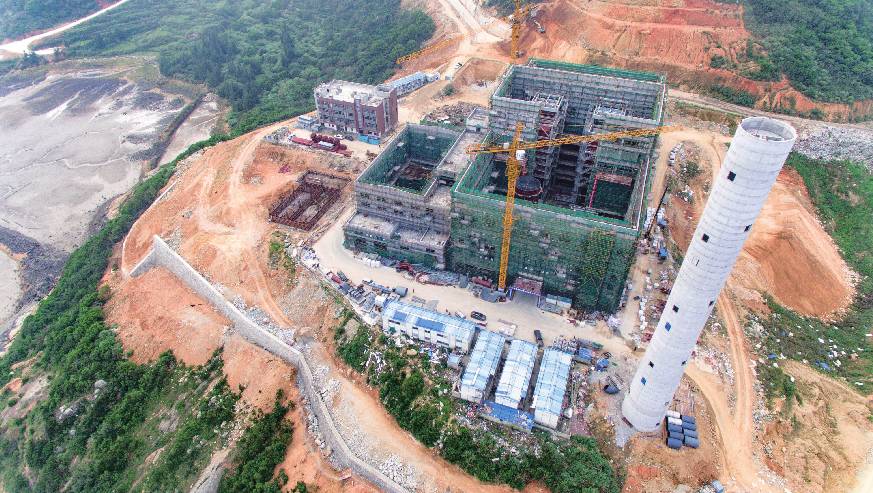

作为我区重要的一项民生工程,平潭生活垃圾焚烧发电厂主体结构建设已基本完成,目前,正在有条不紊地安装焚烧设备。

昨日,记者来现场看到,垃圾焚烧发电厂的外观已基本成型,主要建筑以及附属楼群巍峨地立在青山大海之间。据了解,主厂房除了西面墙体的二次砌筑剩余20%的工作量外,其他墙体的砌筑工作已全部完成。综合办公大楼外墙瓷砖已经安装完毕,正进行室内精装修。

主厂房内部,经过防腐处理的红色一号锅炉已经安装到位,工人正在对其他设备进行焊接吊装。

“炉排安装已经完成,可以进行冷态实测。”垃圾焚烧发电厂项目经理叶春河说,烟气净化系统、制浆系统等相关装置也已基本完成,这为一号锅炉的点火试运行提供了条件。

值得一提的是,作为烟气排放的重要工程,80米的烟囱已经封顶,钢内胆的安装工作已经完成10%。

“为响应‘百日攻坚战役’,确保按时间节点完成,现场施工人员增加至100多人。”叶春河说,主体工程建设和附属工程建设由两班人马同步开展,加快施工进度,“春节前有望实现一号锅炉的点火试运行。”

据悉,平潭生活垃圾焚烧发电厂占地面积约252亩,总投资约4.5亿元。全部建成后日处理垃圾可达900吨,年处理生活垃圾32.85万吨。项目涵盖生活垃圾焚烧发电厂、固化飞灰填埋场、炉渣填埋场及其配套供水、供电、道路等设施。建成后将从根本上改变垃圾填埋场附近的环境卫生,改善城市人居环境,并做到变废为宝。

新闻多一点

金井湾跨境电商物流园区

一期工程即将完工

作为港口经贸区,仓储必不可少。昨日,记者从金井湾跨境电商物流园区项目建设现场得到一个好消息:项目一期即将完工,金井湾片区再添1万多平方米的仓储空间。

金井湾跨境电商物流园区位于台湾创业园的斜对面,身披绿衣的两幢大楼在路中尤为显眼。一期工程投资2367万元,占地面积11420平方米,采用单层钢结构,整体呈“工”字形,中间为卸货平台。

“现在正进行最后的扫尾工作,预计月底即可完工。”项目负责人范荣进说,一期工程采用钢结构,为的就是加快工程建设进展,尽快投入使用。据介绍,工程从今年7月份开始建设,一直抢抓工期,经常利用晚上时间施工。为了做好服务,业主代表刘扬在工程施工现场的铁皮房里也有自己的房间,经常一天都在施工现场,推动项目建设。

“一期工程建成后,我们将会对它的使用功能进行再细化,助推金井湾港口经贸区发展。”金井湾片区项目联系人王斌说,二期工程的各项工作也开展中,目前正与海关、国检等部门积极对接,让他们提早介入项目建设,共同推进跨境电商物流园区的建设和使用。

利嘉物流园 “百日攻坚”

工人增倍确保工期

“百日攻坚战役”号角吹响后,平潭利嘉国际物流园呈现出一派热火朝天的建设景象。昨日,记者从金井湾片区项目建设指挥部获悉,利嘉国际物流园正在加速桩基施工及仓库建设。

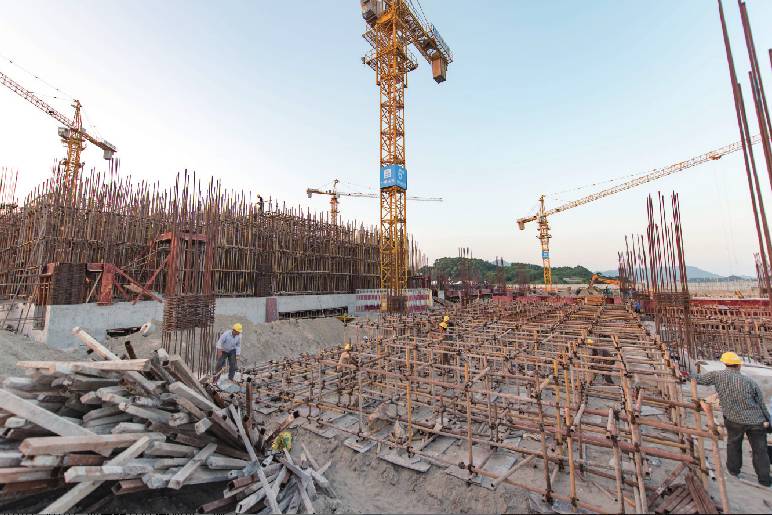

工人正在紧张施工

平潭利嘉国际物流园一期物流园位于金井湾片区,用地面积120亩,建筑面积约15万平方米。昨日,记者在施工现场看到,共有5个塔吊同时作业,绑扎钢筋、土方施工、混凝施工、钢筋加工等工序同时进行着,现场紧张繁忙。

“目前进场施工的工人大约有300人,为了‘百日攻坚’,我们施工人员增加一倍,以保证工期。”平潭利嘉国际物流园项目经理陈友贞说,3栋仓库预计今年年底就能封顶。

“仓库预计明年5月投入使用,整个项目争取在明年年底投入使用。”

业主代表蔡从杯表示,目前办公楼和冷链仓储处于图纸设计阶段,仓库是进度最快的一部分。

“金井湾片区定位为港口经贸区,利嘉物流园的落地对于平潭未来国际贸易十分有利。”金井湾片区项目联系人王斌介绍,平潭利嘉国际物流园是今年金井湾片区落地的最大产业投资项目,具有项目进度快、投资定位准、体量大等特点。
